Nu begynder anlægsarbejdet i jeres område

Etape 3 - Aarup nord

Se videoen for at lære mere om, hvordan fjernvarmen bliver installeret.

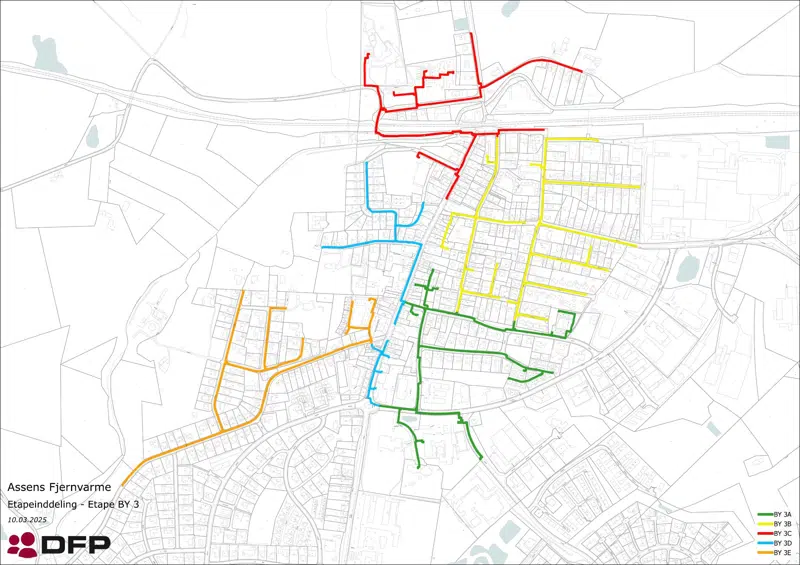

Etapeopdeling

Etapeopdeling
Etape Veje
Etape 3A
Bredgade 47-51, 53, 55, 57, 59A, 63, 65, 67, Indre Ringvej 2-4, 8, 13,
Skovkrogen, Søndergade, Tværvej, Østergade 2, 6-31
Etape 3B Birkeparken, Birkevej, Bredgade 27, 29, 31, 33, 35, 37, 39, Bøgevej,
Cederfeldsgade, Elmevænget, Fredensgade, Grønnevej, Holmelund,
Indre Ringvej 15, Kastanievej, Korsgade, Lindevej, Pilevej, Rønnevej,
Rønnevænget, Østergade 5
Etape 3C Bredgade 1-19, 21, 23, 25, Erholmvej, Gl. Aarup, Lindebjerg,
Lindebjerg Allé, Skolegade, Stationsvej, Vandværksvej, Åvej
Etape 3D
(område 1)
Bredgade 72, 74, 76-95, Gartnerhaven
Etape 3D
(område 2)
Bredgade 20, 22, 24, 26, 28, 30, 32, 34, 36, 38, 40-46, 52, 54, 56, 58,
60-62, 64, 66, 68-69, 71, 73, 75, Kirkegade, Rosenvænget
Etape 3E Gyvelvej, Hybenvej, Lyngvej, Slåenvej, Stadionvej, Søstrenes Have,
Vestergade 3-63

Med forbehold for ændringer


Anlægsarbejde og VVS-arbejde

Nu begynder vi anlægsarbejdet i etape 3 - Aarup nord. I skemaet nedenfor fremgår det, hvornår arbejdet i veje, indkørsler og haver forventes at stå på i de enkelte deletaper. Det kan ikke undgås, at arbejdet vil medføre støjgener, trafikale gener og jord på vejene. Vi håber på jeres forståelse herfor.

Vi opfordrer til, at beboerne i området løbende orienterer sig om trafikale ændringer på Assens Kommunes hjemmeside: Aktuelt vejarbejde og selvfølgelig via skiltningen i området.

Når gravearbejdet er afsluttet, og der er sendt fjernvarmevand ud i ledningsnettet, skal installationerne i de enkelte huse bygges om til fjernvarme enten via vores lejeordning eller ved aftale med egen VVS-installatør. I skemaet nedenfor fremgår det, hvornår ledningsnettet forventes klar til VVS-arbejde.

VVS-arbejde
OmrådeAnlægsarbejdeVVS-arbejde
Etape 3A Maj 2025 - februar 2026 1. kvartal 2026
Etape 3B Januar 2026 - september 20263. kvartal 2026
Etape 3C Maj 2026 - december 2026 4. kvartal 2026
Etape 3D (område 1)Februar 2026 - marts 2026 2. kvartal 2026
Etape 3D (område 2)August 2026 - oktober 20264. kvartal 2026
Etape 3E Juni 2025 - februar 2026 1. og 2. kvartal 2026

Med forbehold for ændringer


Afmelding af gas

Nye fjernvarmeforbrugere, som nu forsynes med gas, skal betale et gebyr til gasselskabet Evida i forbindelse med afkobling af gasnettet. Der er mulighed for at søge gebyret dækket af afkoblingsordningen.

Vi anbefaler, at du først opsiger din gasforsyning og dermed ansøger afkoblingspuljen, når dit hus er tilsluttet fjernvarmenettet, da uforudsete hændelser kan forsinke fjernvarmetilslutningen.

Ønsker du at ansøge, inden din præcise tilslutningsdato kendes, henviser vi til rådgivning fra Evida. Du kan læse mere om selve afkoblingen på Evidas hjemmeside her.

Spørgsmål

I Ofte stillede spørgsmål besvarer vi mange generelle spørgsmål, der naturligt opstår, når fjernvarmen skal udrulles i et nyt område.

Driftsstatus

Assens Fjernvarme
Stejlebjergvej 4
5610 Assens

Vagttelefon: 20 31 62 51 (akutte situationer)

Tryghedsordning - Kontakt og yderligere information Læs mere
